Newsletter & Unternehmensnews
Neue VDE-AR-N 4110:2026: Das ändert sich für Erzeugungsanlagen in der Mittelspannung
Datum: 03.08.2026

Eine kurze Einordnung der EZA in der MS
- Anlagen ∑PAmax bis 270kW:→ Vereinfachter Aufbau gemäß VDE-AR-N 4105 möglich; Inbetriebnahme ab 135 kW mit zusätzlichen Einstellnachweisen aus der EAAV.
- Anlagen ∑PAmax > 270 kW & ≤ 500 kW:→ Zwei Optionen:a) PAV,E-Überwachung am Einspeisepunkt < 270 kW; üEKS in der Mittelspannung; Vorteil: Kein Anlagenzertifikat B erforderlich. Nachweise gemäß EAAV müssen dem VNB vorgelegt werden.
b) Alternativ ohne Reduzierung auf 270 kW: Aufbau wie gewohnt gemäß VDE-AR-N 4110 inkl. Anlagenzertifikat B.
- Anlagen ab ∑PAmax > 500kW:→ Wie bisher: Umsetzung und Aufbau nach VDE-AR-N 4110 + Anlagenzertifikat erforderlich.∑PAmax : kumulierte Leistung aller (Bestand & Neu) Erzeugungseinheiten & Speicher am NAP

Die finale Veröffentlichung der neuen VDE-AR-N 4110 steht derzeit noch aus. Bis dahin gilt weiterhin die VDE-AR-N 4110:2023-09. Die vorgestellten Änderungen basieren auf dem veröffentlichten Entwurf und den bisherigen Informationen des VDE FNN.
Ein erster (unvollständiger) Blick auf die Neuerungen*:
- Turnusprüfung für Anlagen soll auf 6 Jahre erhöht werden:Der Prüfzyklus für Erzeugungsanlagen (Schutzprüfung, Protokolle der EZE-/EZA-Regler etc.) wird von vier auf sechs Jahre verlängert.
- Übergabestation mit Transformatoren ≥ 1 MVA:Künftig ist im Übergabefeld ein Leistungsschalter mit einem Schutzgerät verpflichtend, sobald der Transformator eine Leistung von mindestens 1 MVA erreicht. Lasttrennschalter sind nicht mehr zulässig.
- Finaler Wegfall des Q-U-Schutzes:Der Q-U-Schutz gehört künftig der Vergangenheit an. Nach langjährigen technischen Diskussionen wird er endgültig aus der TAR gestrichen.
- E.8/E.9 Austausch entfällt bei EAAV Anlagen:Bei EAAV-Anlagen mit ∑Pₐₘₐₓ ≥ 135 kW und ≤ 500 kW sowie Pₐᵥ,ₑ ≤ 270 kW ist kein Austausch der E.8/E.9 Formulare mehr erforderlich.
- Neue Blindleistungsvorgaben für Batterie-WR:Beim Wechsel zwischen Lade- und Entladebetrieb müssen die Anlagen weiterhin mindestens sieben Minuten Blindleistung bereitstellen können.

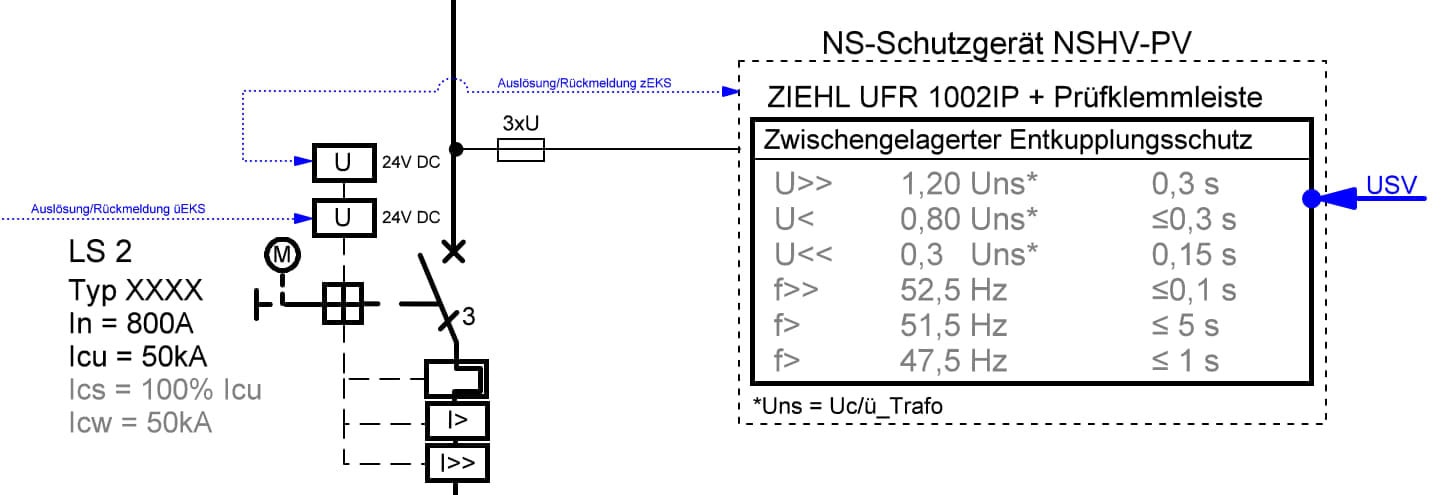

- Schutzfunktion des üEKS und des zEKS dürfen auf einen gemeinsamen LS wirken:Zukünftig dürfen mehrere Funktionen auf einen gemeinsamen Leistungsschalter wirken, sofern jedes Schutzgerät über eine eigene Unterspannungsauslösespule (USA) verfügt. Hinweis von uns: Die Herausforderung wird sein, einen Leistungsschalter zu finden, der mehrere USAs integriert.
- Weitere Neuerungen im SeminarSiehe unten die Agenda mit weiteren Themen sowie die Möglichkeit zur Anmeldung.
*Volt Vision kann keinerlei Gewähr für Aktualität, Richtigkeit und Vollständigkeit der bereitgestellten Informationen übernehmen.
